Proyecto de electrificación ferroviaria Vilnius-Klaipeda
Ferrocarriles
Inicio
enero
2024
Fin
diciembre
2025
Localización
Lituania
Alcance
Electrificación ferroviaria para el transporte de mercancías y pasajeros.
Características
Electrificación del corredor ferroviario de 730 km que atraviesa el país desde la frontera con Bielorrusia al puerto marítimo de Kláipeda
Fase final de la construcción de los tramos 1 y 2 de los 3 en los que se divide el proyecto

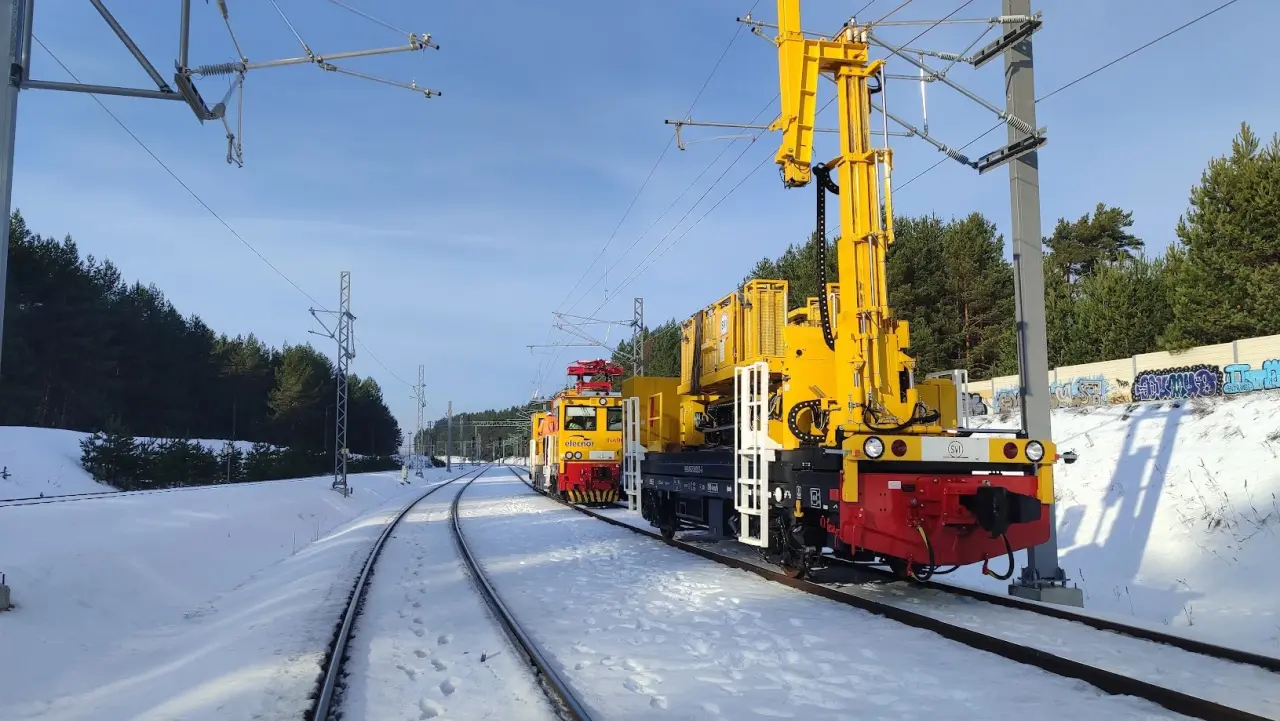

Puesta en servicio los primeros 150 km de catenaria y la primera subestación equipada con sistemas SFC de 2x25 kV, de las seis que integran el sistema de energía
